How we did it
実績データとスタッフノート
Facts
Ratio

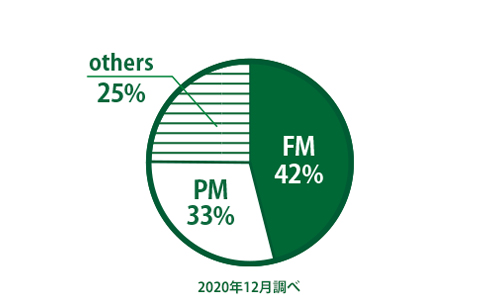

ファシリティマネジメント(FM)と
プロジェクトマネジメント(PM)

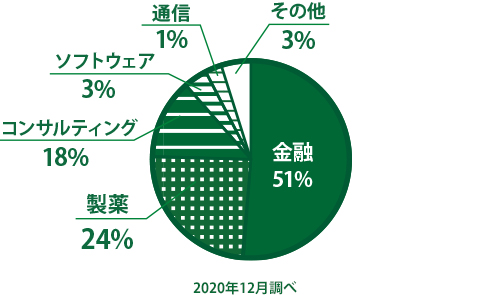

対応業界
Chart
(2010年2月-2020年12月)
業種
期間(月数)
人数(人)
社員数規模
サービス内容
-
金融
2010/02
2以下
3000以上
FM/セキュリティーデューデリジェンス(現状調査、分析、解決方法提案)
-
製薬
2010/12
2以下
1501–3000
資産管理プロジェクト
-
金融
2011/02
2以下
1001–1500
パワーダウンサポート業務
-
薬品
2011/11
2以下
300以下
金沢支店移転PM業務
-
製薬
2011/12
2以下
1501–3000
年末メンテナンスプロジェクトPM業務
-
薬品
2011/12
2以下
300以下
足利SECオフィスレイアウト変更PM業務
-
薬品
2011/12
2以下
300以下
仙台オフィスレイアウト変更PM業務
-
ソフトウエア
2011/12
2以下
1501–3000
MAC コーディネート業務
-
ソフトウエア
2011/12
2以下
1501–3000
スペース効率調査
-
薬品
2012/05
2以下
300以下
大阪支店レイアウト変更PM業務
-
薬品
2012/08
2以下
301–500
施設統廃合プロジェクトPM業務
-
食品
2013/05
2以下
300以下
本社オフィス移転プロジェクトPM業務
-
ソフトウエア
2013/06
2以下
1501–3000
オフィス現状調査業務
-
薬品
2013/09
2以下
300以下
名古屋オフィス移転プロジェクトPM業務
-
金融
2014/12
2以下
501–1000
PMコンサルティング業務
-
金融
2016/02
2以下
1001–1500
パワーダウンサポート業務
-
金融
2017/05
2以下
501–1000
モニター設置に伴う壁面内補強工事
-
薬品
2010/11 – 2011/01
2以下
300以下
東京オフィスリノベーションプロジェクト
-
建設
2010/12 – 2011/03
2以下
–
プロジェクトCAD更新及び竣工図作成
-
官公庁
2010/12 – 2011/04
2~3
–
新庁舎建設にともなうオフィス現状調査、基本プラン作成
-
金融
2010/12 – 2017/05
2~3
1001–1500
Admin
-
金融
2010/02 – 2013/07
3~5
1001–1500
CAD Operation
-
金融
2010/02 – 2014/12
6以上
1001–1500
Project Management
-
ソフトウエア
2010/04 – 2012/12
2以下
1501–3000
Facility Management
-
不動産
2010/04 – 2012/12
2以下
–
Construction Management
-
金融
2010/04 – 2012/07
2以下
1001–1500
Facility Management
-
製薬
2010/08 – 2010/11
2~3
–
社名変更にともなう拠点看板変更及び、セキュリティーカード回収
-
ソフトウエア
2010/09 – 2011/03
2以下
1501–3000
本社移転引越しコーディネート業務
-
金融
2011/01 – 2011/03
2以下
1001–1500
プロパティーマネジメント体制構築コンサルティング
-
コンサルティング
2011/01 – 2011/07
2以下
–
Project Management
-
製薬
2011/03 – 2011/09
2~3
–
拠点統廃合プロジェクトスタディー
-
金融
2011/04 – 2014/01
2以下
501–1000
Project Management
-
金融
2011/06 – 2014/03
2以下
501–1000
Facility Management
-
コンサルティング
2011/07 – 2016/05
2以下
–
Construction Management
-
製薬
2011/08 – On-going
2~5
1501–3000
Facility Management
-
製薬
2012/11 – 2012/12
2以下
1501–3000
拠点統廃合プロジェクトインハウスPM業務
-
メーカー
2012/03 – 2012/09
2~3
501–1000
大阪オフィス移転プロジェクトPM業務
-
金融
2012/04 – 2012/12
2以下
300以下
大阪オフィスBCPプロジェクトPM業務
-
金融
2012/08 – 2013/01
2以下
501–1000
東京オフィスリスタッキングプロジェクト
-
金融
2013/12 – 2017/08
2以下
1001–1500
Amenity
-
金融
2013/06 – 2015/09
2以下
501–1000
Facility Management
-
金融
2013/07 – 2016/03
2以下
501–1000
Facility Management
-
サービス・インフラ
2013/09 – 2013/10
2以下
3000以上
現場管理業務
-
薬品
2013/09 – 2014/01
2以下
300以下
東京支店閉鎖プロジェクトPM業務
-
金融
2014/10 – 2018/06
2以下
1001–1500
Facility Management
-
金融
2014/04 – 2016/04
2以下
501–1000
本社移転プロジェクトPM業務
-
金融
2014/05 – 2014/07
2以下
300以下
レイアウト変更PM業務
-
サービス・インフラ
2014/05 – 2014/08
2以下
501–1000
現場管理業務
-
通信
2014/06 – 2017/08
2以下
501–1000
CAD/Facility Management
-
薬品
2014/07 – 2014/09
2以下
300以下
大阪支店移転プロジェクトPM業務
-
金融
2014/08 – 2015/01
2以下
300以下
本社オフィスリスタッキングPM/CM業務
-
コンサルティング
2015/01 – On-going
3~5
3000以上
Project Management
-
製薬
2015/01 – On-going
2以下
300以下
Facility Management
-
製薬
2015/11 – 2015/12
2以下
1501–3000
年末メンテナンスプロジェクトPM業務
-
金融
2015/12 – 2016/03
2以下
–
拠点リブランディングプロジェクトPM業務
-
建設
2015/03 – 2015/06
2以下
–
現場管理業務
-
製薬
2015/04 – 2015/11
2以下
–
地方19拠点構築プロジェクトPM/レイアウトCAD業務
-
コンサルティング
2015/04 – On-going
2以下
3000以上
CAD Operation
-
製造
2015/06 – 2015/08
2以下
1501–3000
本社リスタッキングプロジェクトCM業務
-
金融
2015/06 – On-going
2以下
501–1000
Facility Management/Admin
-
金融
2015/08 – 2016/03
2以下
1001–1500
Project Management
-
金融
2015/08 – 2016/03
2以下
1001–1500
パワーダウンPM業務
-
金融
2016/07 – 2016/11
2以下
1001–1500
本社オフィスカーペット張替え請負工事
-
金融
2016/07 – 2016/12
2以下
1001–1500
本社リスタッキングプロジェクトインハウスサポート業務
-
物流
2016/01 – 2016/05
2以下
300以下
オフィスリスタッキングPM/CM業務
-
金融
2016/10 – 2016/11
2~3
–
拠点什器耐震固定プロジェクトPM業務
-
金融
2016/10 – 2016/11
2以下
1001–1500
扉ダイノックシート張り請負工事
-
金融
2016/11 – 2017/02
2以下
1001–1500
アートワークコーディネート
-
金融
2016/11 – 2017/08
2以下
300以下
本社オフィス移転インハウスPM業務
-
コンサルティング
2016/11 – On-going
2以下
3000以上
本社移転プロジェクトPM業務
-
製薬
2016/12 – 2016/12
2以下
1501–3000
カフェテリアカーペット張替請負工事
-
製薬
2016/02 – 2016/12
2以下
–
地方10拠点改修工事プロジェクトPM業務
-
サービス・インフラ
2016/02 – 2016/05
2以下
501–1000
現場管理業務
-
金融
2016/05 – 2016/07
2以下
300以下
福岡オフィス縮小工事PM業務
-
コンサルティング
2016/06 – On-going
2以下
–
Construction Management
-
金融
2016/07 – 2016/10
2以下
300以下
地方2拠点縮小PM業務
-
コンサルティング
2016/09 – On-going
2以下
3000以上
本社移転プロジェクトセキュリティーコンサルタント
-
製薬
2017/10 – 2017/11
2以下
1501–3000
年末メンテナンスプロジェクトPM業務
-
金融
2017/02 – On-going
3~5
501–1000
Facility Management
-
金融
2017/05 – 2017/07
2以下
300以下
郡山オフィス移転プロジェクトPM業務
-
サービス・インフラ
2017/05 – 2017/07
2以下
300以下
コールセンター移転プロジェクトPM業務
-
製薬
2017/08 – 2017/10
2以下
300以下
東京支社移転プロジェクトPM業務
-
製薬
2017/09 – 2017/12
2以下
–
地方6拠点改修工事プロジェクトPM業務
-
製薬
2017/09 – On-going
2以下
501–1000
本社移転プロジェクトインハウスサポート業務
-
ソフトウエア
2018/10 – On-going
2以下
501–1000
Facility Management
-
製薬
2018/10 – On-going
2以下
1501–3000
Facility Management
-
コンサルティング
2018/11 – On-going
2以下
3000以上
本社移転プロジェクトCM業務
-
製薬
2018/05 – 2018/12
2以下
501–1000
本社レイアウト変更工事プロジェクトPM業務
-
製造
2018/05 – 2018/08
2以下
3000以上
工場内研究棟オフィス改修工事プロジェクトMAC業務
-
製造
2018/05 – 2018/08
2以下
3000以上
本社オフィスリスタッキングプロジェクトPM業務
-
金融
2018/07 – On-going
2以下
1001–1500
Facility Management
-
コンサルティング
2018/09 – On-going
2以下
3000以上
Admin
-
サービス・インフラ
2019/2 – 2019/4
2以下
301–500
本社合併サポート業務
-
不動産
2019/3 – 2020/4
2以下
–
合併移転PMサポート業務
-
サービス・インフラ
2019/6 – 2019/7
2以下
300以下
入居付帯工事PM業務
-
メーカー
2019/6 – On-going
2以下
3000以上
FM
-
製薬
2019/9 – 2020/10
2以下
501–1000
CADサポート業務
-
メーカー
2019/12 – On-going
2以下
3000以上
インハウスPJ業務
-
メーカー
2019/12 – On-going
2以下
3000以上
PM
-
金融
2020/1 – On-going
2以下
3000以上
FM
-
メーカー
2020/7 – 2020/11
2以下
3000以上
消毒清掃
-
金融
2020/8 – On-going
2~3
501–1000
移転・改修プロジェクト業務
